Quelle méthode de gestion de projet choisir ? Besoins stables, sprints ou flux continu

Éloïse de Saint-Amans 10 min de lecture
Méthode de gestion de projet : sprints ou flux continu, tableau Kanban et décisions

Publié par : — Rédactrice spécialisée en business

La bonne méthode de gestion de projet dépend d’abord de ce qui peut changer pendant la réalisation. Des exigences stables favorisent une approche prédictive ; un produit à construire avec les utilisateurs appelle des itérations ; des demandes arrivant en continu se prêtent à Kanban. Le choix doit aussi tenir compte des contraintes de validation, des dépendances et de la disponibilité du client.

Partir des décisions à prendre, pas du nom de la méthode

Une méthode de gestion de projet organise le travail : responsabilités, planification, suivi, validation des livrables et traitement des changements. Elle permet de répondre à des questions concrètes : qui arbitre une priorité, quand vérifie-t-on le résultat et que fait-on lorsqu’un délai dérape ?

Quiz sur les méthodes de gestion de projet

Testez vos connaissances à partir des notions présentées dans l’article.

Progression : 0 / 6 Score : —
1. Quelle distinction décrit le mieux une méthode, un cadre de travail et un guide ?
2. Quelle association entre méthode et situation est correcte ?
3. Quel est le rôle de PERT dans la gestion de projet ?
4. Lequel de ces ensembles correspond aux événements Scrum ?
5. À quoi sert la limite de travail en cours, ou WIP, dans Kanban ?
6. Quelle est la fonction de PRINCE2 ?
Question 1 — Bonne réponse : Une méthode propose une démarche structurée, un cadre de travail fournit une structure adaptable et un guide rassemble des recommandations.

La méthode, le cadre de travail et le guide correspondent à des niveaux différents de structuration et de recommandations.

Question 2 — Bonne réponse : Waterfall convient à des exigences stables, Scrum à un projet mené par itérations et Kanban au pilotage du flux de travail.

Ces approches répondent à des situations et à des modes d’organisation différents.

Question 3 — Bonne réponse : Estimer la durée d’activités en prenant en compte plusieurs scénarios de durée.

PERT sert à produire une estimation de durée à partir de plusieurs hypothèses.

Question 4 — Bonne réponse : Sprint Planning, Daily Scrum, Sprint Review et Sprint Retrospective.

Ces rendez-vous font partie des événements Scrum présentés dans l’article.

Question 5 — Bonne réponse : À limiter le nombre de tâches en cours simultanément.

La limite WIP contrôle la quantité de travail en cours dans Kanban.

Question 6 — Bonne réponse : Fournir une méthode structurée de gestion de projet.

PRINCE2 fournit une structure pour organiser et gérer un projet.

Les termes ne recouvrent pas tous la même chose. Une méthode décrit une démarche organisée ; un cadre de travail, comme Scrum, fixe des règles à compléter selon le projet. Le PMBOK est un guide de bonnes pratiques, tandis que DevOps désigne une culture de collaboration entre développement et exploitation. Un logiciel, lui, ne remplace aucun de ces éléments.

L’intérêt d’une organisation structurée dépasse le reporting. FranceNum et Bubble Plan indiquent que les projets sont deux fois et demie plus susceptibles de réussir avec des pratiques de gestion de projet structurées. Le PMI, relayé par FranceNum et Planzone, situe à 35 % la part des projets considérés comme réellement réussis. Ces chiffres rappellent l’importance du pilotage sans garantir qu’une méthode particulière conviendra partout.

Choisir selon la stabilité des besoins et le rythme du travail

Avant de comparer les approches, examinez votre situation avec le commanditaire et l’équipe. Une contrainte réglementaire, une date événementielle ou un utilisateur difficile à mobiliser peuvent peser davantage que les préférences du chef de projet.

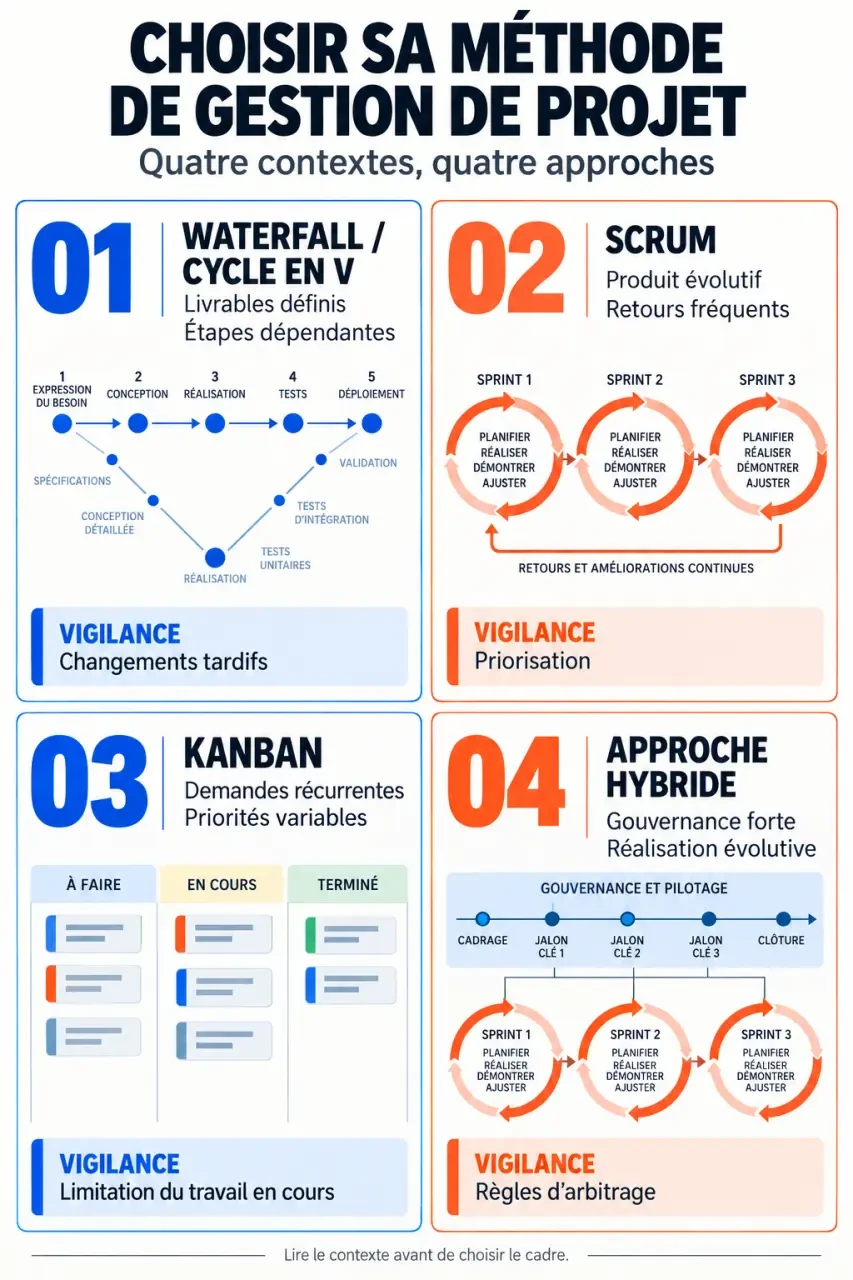

Méthode de gestion de projet : infographie comparant Waterfall, cycle en V, Scrum, Kanban et approche hybride
Méthode de gestion de projet : infographie comparant Waterfall, cycle en V, Scrum, Kanban et approche hybride
  • Besoins : les livrables sont-ils définis ou restent-ils à explorer ?
  • Changements : une modification tardive est-elle supportable ou très coûteuse ?
  • Retours : les utilisateurs peuvent-ils tester régulièrement le résultat ?
  • Organisation : l’équipe est-elle dédiée ou partagée entre plusieurs activités ?
  • Dépendances : faut-il coordonner des fournisseurs, des autorisations ou des validations externes ?
Situation dominanteApproche à envisagerVigilance principale
Livrables définis, étapes dépendantesWaterfall ou cycle en VAnticiper les changements tardifs
Produit évolutif, retours fréquentsScrumDisposer d’un interlocuteur capable de prioriser
Demandes récurrentes, priorités variablesKanbanLimiter réellement le travail commencé
Gouvernance forte, réalisation évolutiveApproche hybrideClarifier les règles d’arbitrage

Les approches coexistent : selon PMI France, 69 % des entreprises françaises utilisent des approches prédictives et 56 % ont déjà adopté des modèles hybrides. Ces proportions ne sont pas des catégories exclusives. Digital.ai, dans son 18th State of Agile Report, rapporte également que 74 % des entreprises utilisent des approches agiles hybrides, sur un autre périmètre d’enquête.

Sécuriser les engagements avec une démarche prédictive

Waterfall et cycle en V : prévoir avant d’exécuter

Waterfall, ou cascade, enchaîne les phases : expression du besoin, conception, réalisation puis vérification. Cette logique convient lorsque les exigences sont suffisamment connues et que chaque étape conditionne la suivante. Dans un chantier, commander les matériaux suppose notamment des choix techniques stabilisés. Sa limite apparaît lorsqu’une découverte tardive oblige à reprendre des décisions déjà validées.

Le guide officiel Scrum 2020 en français — Découvrez la référence complète du cadre Scrum, avec sa théorie, ses valeurs, ses rôles et ses événements.

Le cycle en V met en correspondance les niveaux de spécification et les niveaux de test. Les critères de vérification sont préparés dès la conception, ce qui facilite la traçabilité des exigences. Il est pertinent lorsque la conformité doit être démontrée, mais demande une documentation tenue à jour et des validations effectives, pas seulement formelles.

PERT, chemin critique et PRINCE2 : des fonctions différentes

PERT est une technique de planification des tâches et de leurs dépendances, plutôt qu’une méthode complète de pilotage. Pour identifier le chemin critique, on estime les durées, relie les activités, puis calcule les dates au plus tôt et au plus tard. Les tâches sans marge totale constituent le chemin critique : leur retard décale la fin du projet si aucune correction n’est apportée.

PRINCE2 structure surtout la gouvernance : justification du projet, responsabilités, pilotage par séquences et gestion des écarts. Cette méthode peut encadrer une réalisation prédictive ou agile. Elle devient utile lorsque les décisions d’investissement et les responsabilités doivent rester explicites entre plusieurs parties prenantes.

Apprendre en livrant avec Scrum, Kanban et Lean

Scrum : construire un produit par incréments

L’agilité privilégie l’adaptation grâce aux retours réguliers. Le Manifeste Agile, rédigé en février 2001 par 17 experts, en formalise les valeurs. Scrum les traduit dans un cadre de travail fondé sur des sprints de 1 à 4 semaines, chacun orienté vers un objectif et un incrément utilisable.

Le Product Owner ordonne le backlog, c’est-à-dire la liste évolutive des besoins. Les développeurs réalisent le produit ; le Scrum Master aide à appliquer Scrum et à lever les obstacles organisationnels. La planification lance le sprint, le Daily Scrum dure 15 minutes par jour, la revue permet d’inspecter le résultat avec les parties prenantes et la rétrospective sert à améliorer le fonctionnement de l’équipe.

Le Standish Group Chaos Report 2020 rapporte 42 % de succès pour les projets agiles contre 13 % pour les projets en cascade. Cette comparaison n’établit pas que Scrum soit universellement supérieur : les périmètres, les contraintes et les critères de réussite restent déterminants.

Kanban et Lean : réduire l’attente plutôt qu’accélérer chacun

Kanban rend le flux visible dans un tableau, par exemple « À faire », « En cours », « À valider » et « Terminé ». Fixez une limite de travail en cours et précisez les conditions de passage entre colonnes. Pour une équipe marketing recevant des demandes permanentes, cela aide à terminer avant de commencer davantage.

Un tableau doit fonctionner comme une lanterne : éclairer la zone où avancer devient difficile, pas seulement montrer le chemin déjà parcouru. Si les cartes s’accumulent en validation, ajouter des exécutants ne résout pas nécessairement le problème. Affichez aussi la date d’entrée dans cette étape et la personne attendue pour décider : le goulot d’étranglement devient alors une action concrète de coordination.

Le Lean cherche à réduire les gaspillages, les reprises et les attentes pour améliorer la valeur livrée. Scrumban combine, quant à lui, certaines pratiques de Scrum avec la gestion du flux de Kanban. Dans les deux cas, l’enjeu est d’améliorer le système de travail, pas d’exiger une activité permanente de chacun.

Installer un fonctionnement simple avant de choisir le logiciel

Commencez par un projet pilote. Une approche hybride peut conserver un budget, des jalons contractuels et des validations formelles tout en organisant la réalisation par itérations. Précisez alors ce qui reste fixe, ce qui peut évoluer et qui décide : sans ces règles, l’hybridation risque de cumuler réunions et contraintes.

  1. Définissez le résultat attendu et ses critères d’acceptation.
  2. Nommez le responsable des priorités et les personnes qui valident.
  3. Centralisez les tâches, leurs dépendances et les décisions.
  4. Choisissez un rythme de suivi adapté aux risques.
  5. Examinez les retards, les blocages et la qualité pour ajuster les pratiques.

Choisissez ensuite l’outil selon ces usages : un tableau Kanban pour visualiser le flux, un backlog pour prioriser, un diagramme de Gantt pour suivre les dépendances. Jira, Trello, Planzone ou Bubble Plan peuvent être évalués selon ces besoins ; Slack facilite les échanges, sans remplacer le suivi des engagements. La méthode pertinente est celle qui permet à l’équipe de décider et de livrer avec moins d’ambiguïté, pas celle qui produit le plus de tableaux.
